Deelgebied 1 - Delftweg, Koorndijk t/m de kruising met het Noorderlicht

Het afgelopen jaar hebben we gewerkt aan het ontwerp van het eerste deelgebied. Dit betreft de Delftweg en Koorndijk tot het Noorderlicht. De klankbordgroep van deelgebied 1 heeft een belangrijke rol gehad in het participatieproces. Wij hebben intensief overleg gehad. Tijdens deze overleggen hebben wij de belangen en reacties vanuit de wensen, doelstellingen en beleid uitgebreid besproken en afgestemd. Dit heeft geleid tot een ontwerp voor deelgebied 1 dat we met alle bewoners en belanghebbenden hebben gedeeld.

Het ontwerp van deelgebied 1 staat vast. Onderstaand kunt u filmpjes bekijken met de toelichting op het eerste ontwerp. Daarnaast vindt u hier de ontwerptekeningen en de gedetailleerde ontwerptoelichting. Omdat het best moeilijk is om een beeld te vormen van het ontwerp hebben we ook een zogenaamde 3D visualisatie gemaakt. Hiermee rijdt u als het ware door het ontwerp heen. Bij het onderdeel '3 fasen' kunt u het definitieve ontwerp terugvinden.

Je bekijkt realtime data. Het aantal deelnemers wordt voortdurend geüpdatet voor beheerders. Houd er rekening mee dat voor gewone gebruikers een gecached aantal wordt getoond, waardoor de cijfers licht kunnen afwijken.
49 deelnemers

Fases

Overzicht van de fases
Fase 1: Presentatie en reactie op het ontwerp
Presentatie en reactie op het ontwerp
Fase 2: Reactie/beantwoording van vragen/reacties
Reactie/beantwoording van vragen/reacties
Fase 3: Uitkomst van alle reacties en vragen en presentatie definitief ontwerp
Uitkomst van alle reacties en vragen en presentatie definitief ontwerp
Fase 4: Voortgang uitvoering
Voortgang uitvoering

Voortgang uitvoering

14 september 2021 22:00 - 1 januari 2023 23:00

Download de KWS app op uw mobiel en volgt het project ‘Hoofdassen Tuitjenhorn – Deelgebied 1’ om gemakkelijk op de hoogte te blijven van de werkzaamheden en planning.

Update maart 2023

De restpunten worden in maart/april afgehandeld.

Update 26/11 openbare verlichting

De openbare verlichting is zo goed als gereed, alleen kwam er bij het testen een klein instellingsprobleem naar voren. Het is namelijk zo dat het automatisch inschakelen niet werkt. Hier kan maandag pas verder aan worden gewerkt. De verlichting is nu handmatig ingeschakeld, dit houdt in dat de verlichting van het weekend ook overdag brand.

Update 21/11 groen

Deze periode wordt de beplanting aangebracht.

Update Regenboog

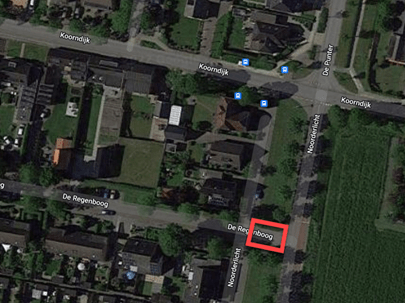

De aansluiting van De Regenboog op het Noorderlicht is gedurende enkele dagen afgesloten i.v.m. de aanleg van de nieuwe riolering. In de afbeelding is de locatie van de afsluiting weergegeven. Verkeer kan omrijden via de Koorndijk.

Update 27/10

28 oktober wordt gestart met 't Skuitje. De Praam en het Noorderlicht worden verder afgewerkt. Uiterlijk 11 november zijn de werkzaamheden aan het riool en de weg afgerond. Daarna vinden de afwerkingswerkzaamheden en het planten van groen plaats.

Update 24/10 Koorndijk

Het mankement aan de riolering is inmiddels hersteld en de nieuwe planning voor het asfalteren is bekend. Op woensdag 26 oktober en donderdag 27 oktober wordt de Koorndijk geasfalteerd en daarna direct de markeringen aangebracht en de putten gesteld. De Koorndijk wordt na afloop van deze werkzaamheden op donderdag 27 oktober aan het einde van de werkdag opengesteld.

Update 13/10 Planning Koorndijk

Door een klein mankement aan de nieuw aangelegde riolering kan er op 13&14 oktober niet geasfalteerd worden aan de Koorndijk. Dit mankement moet eerst verholpen worden, voordat het asfalt aangebracht kan worden. Als dit achteraf hersteld zou worden, komt dit de kwaliteit van de nieuwe weg niet ten goede. De nieuwe planning voor het asfalteren wordt op dit moment nog verkregen. Zodra dit bekend is, wordt dit gedeeld. Tot die tijd wordt de weg vanaf vrijdagmiddag opengesteld voor fietsverkeer (over de weg) en voetgangers (over het trottoir). Bewoners grenzend aan het werkvak worden hier nog per brief over geïnformeerd.

Update 29/9 Praam

Door de afsluiting van De Praam is de omliggende wijk tijdelijk alleen bereikbaar via een doorsteek aan De Helt over de Koorndijk. Deze situatie was door een nog aanwezig verbodsbord niet duidelijk. KWS heeft dit bord nu verwijderd en de doorsteek wat breder gemaakt. De afvalinzameling is op de hoogte van de situatie en maakt ook gebruik van de doorsteek via de Koorndijk.

Update 8/9 Planning Koorndijk

Op vrijdag 7 oktober, woensdag 12 oktober en donderdag 13 oktober wordt het werkvak aan de Koorndijk geasfalteerd. Op vrijdag 14 oktober worden de laatste werkzaamheden aan de weg uitgevoerd en aan het einde van de werkdag wordt de Koorndijk weer opengesteld voor verkeer. Hierna zal alleen nog het groen aangeplant worden.

Planning Praam

Vanaf eind september worden de werkzaamheden aan het overige deel van de Praam tussen de Koorndijk en ’t Skuitje uitgevoerd. Hierbij wordt ook gedurende 1 tot 2 werkweken een deel van het Skuitje afgesloten. Door middel van vooraankondigingsborden worden bewoners uit de omgeving op de afsluiting van 't Skuitje geattendeerd. De werkzaamheden aan de Praam worden eind november afgerond. Bewoners worden hierover nog aanvullend geïnformeerd.

Planning Noorderlicht

Vanaf eind oktober wordt een deel van het trottoir en riolering aan het Noorderlicht vervangen incl. een stukje rijbaan van de Regenboog. Hierbij wordt de inrit vanaf de Noorderlicht aan de Regenboog afgesloten gedurende 1 tot 2 werkweken. Door middel van vooraankondigingsborden worden bewoners uit de omgeving op de afsluiting van de Regenboog geattendeerd. De werkzaamheden aan het Noorderlicht worden eind november afgerond. Bewoners worden hierover nog aanvullend geïnformeerd.

 Update 25/8 Kruispunt Koorndijk-Noorderlicht en laatste deel Koorndijk

Op donderdag 25 augustus en vrijdag 26 augustus wordt de Koorndijk tussen het Noorderlicht en de Regenboog geasfalteerd. Het kruispunt van de Koorndijk met het Noorderlicht wordt daarbij volledig afgesloten. U kunt door deze werkzaamheden enige geluidsoverlast ervaren. Vanaf einde werkdag vrijdag namiddag op 26 augustus wordt de Koorndijk tussen het Noorderlicht en de Regenboog weer opengesteld. Doorgaand verkeer moet nog steeds omrijden, vanwege de werkzaamheden tussen de Regenboog en Restaurant Ruig. Vanwege de extreme temperaturen duurt het asfalteren 2 werkdagen.

Vanaf maandag 29 augustus wordt ook het laatste deel van de Koorndijk opengebroken tot aan Restaurant Ruig. Direct aanwonenden zijn hierover per brief geïnformeerd.

Update 21/7 Boom Veiligheids Controle (BVC)

Uit de BVC is gebleken dat een 5-tal bomen die binnen dit project vallen niet door de keuring komen. Deze bomen worden binnenkort door de aannemer gekapt. Op een later moment worden de stronken gefreesd. Een aantal van de bomen wordt later herplant. Het betreft de locaties:

-tegenover De Zon 9,

-ter hoogte van Koorndijk 14,

-tussen Dorpsstraat 2 en Koorndijk 84

-en aan de overkant van Koorndijk 6.

Update 7/7 Werkzaamheden tot aan de bouwvak (22 juli)

Doordat er verschillende onvoorziene omstandigheden zijn opgetreden, waaronder het aantreffen van een loze waterleiding en asbest, is er veel vertraging ontstaan. Hierdoor kan KWS de werkzaamheden niet meer afronden binnen de eerder gecommuniceerde planning. Om de overlast voor omwonenden zoveel mogelijk te beperken tijdens de vakantieperiode, heeft KWS in overleg met de Gemeente Schagen besloten om tot de bouwvakantie (22 juli laatste werkdag) alleen verder te werken in het huidige werkvak tussen het kruispunt Koorndijk/Noorderlicht en het kruispunt Koorndijk/Regenboog. Het deel van de Koorndijk tussen de Regenboog en de Delftweg wordt pas na de bouwvakantie opengebroken. De planning voor na de bouwvakantie wordt op dit moment nog opgesteld. Zodra hier meer over bekend is, communiceren wij daarover.

Planning tot en met de bouwvak

11 juli: Asfalteren onderlaag tussen kruispunt Noorderlicht en Koorndijk 31a. Het kruispunt Noorderlicht wordt deze dag tussen 06:00 en 17:00 afgesloten.

21 juli: Asfalteren tussenlaag tussen kruispunt Noorderlicht en Koorndijk 31a. Het kruispunt Noorderlicht wordt deze dag tussen 06:00 en 17:00 afgesloten.

21 juli: Asfalteren onderlaag tussen Koorndijk 31a en kruispunt Regenboog.

Vanaf 22 juli einde werkdag wordt de Koorndijk tijdelijk opengesteld tot en met 14 augustus.

15 augustus: openbreken fase 7 tussen kruispunt De Regenboog en Koorndijk 80



Update mei vanaf 17 mei is gestart met de 6e fase van de werkzaamheden aan de Koorndijk, zoals hieronder in de planning weergegeven. De opritten van woningen in dit deel zijn dan niet meer bereikbaar per auto. De betreffende bewoners zijn hier over geïnformeerd per brief. Vanaf juni wordt ook gestart met fase 7 en 8 en wordt de volledige Koorndijk afgesloten.

Vanaf einde werkdag op 16 mei wordt het kruispunt Noorderlicht/Koorndijk deels opengesteld voor verkeer. Verkeer kan hierbij om en om over onze korrelbaan, waarbij wij u vragen om langzaam te rijden om steenslag te voorkomen.

Op 25 mei worden de werkzaamheden aan de Delftweg afgerond. Deze planning wordt met bijbehorende omleidingsroutes weergegeven in onderstaande kaart.

Update 22/4 Op donderdagochtend 28 april vervolgen de werkzaamheden in Tuitjenhorn aan de Koorndijk. Naast de afsluiting van het kruispunt Delftweg/Dorpsstraat wordt nu ook het kruispunt Koorndijk/Noorderlicht afgesloten. De Koorndijk is hierdoor alleen bereikbaar vanaf de Regenboog tot en met eind mei. Vanaf medio juni is een groot deel van de Koorndijk afgesloten in verband met de werkzaamheden. De Koorndijk is vanaf augustus weer bereikbaar per auto.

Update 31/3: Omleidingsroute <plaatje>

Vanaf 6 april is er iedere woensdag van 15:15 tot 16:15 voor de aanwonenden een inloopuur in de keet van KWS infra (ter locatie van het parkeerterrein nabij de ijsbaan aan de Oostwal).

Update 23/3: Vanaf 21 maart tot en met 1 april vinden er een aantal voorbereidende werkzaamheden plaats. Op donderdag 24 maart en vrijdag 25 maart worden er bomen gesnoeid en gekapt aan de Delftweg en Koorndijk. Vanaf 4 april starten de werkzaamheden aan de weg en riolering. Hierdoor wordt de Delftweg en een deel van de Dorpstraat tussen Delftweg 14 en Dorpsstraat 2a afgesloten tot en met 13 mei. Opritten van woningen zijn tijdens deze periode alleen toegankelijk per fiets of voet. Buslijn 157 rijdt gedurende deze periode met de korte slag om via de Harenkarspelweg/Veilingweg/Delftweg en Bogtmanweg en met de lange slag via de Harenkarspelweg/Veilingweg/Delftweg/Dorpstraat/Sportlaan en Kalverdijkerlaantje. De buurtbus zal tijdens deze periode ook een andere route rijden. Deze route wordt nog bepaald.

Update 14/3: De werkzaamheden worden door KWS in 13 fases uitgevoerd. Voorafgaand aan de start van iedere fase worden de direct aanwonenden van de betreffende fase geïnformeerd door middel van een brief en indien gewenst een persoonlijke afspraak. Op 21 maart organiseert KWS een inloopbijeenkomst voor de aanwonenden van de eerste 3 fases. Naast de kennismaking met het projectteam van KWS wordt er meer informatie gegeven over de werkwijze en planning en is er ruimte voor vragen.

Update 17/2: KWS Infra gaat de werkzaamheden uitvoeren. De verwachting is dat de werkzaamheden begin april kunnen starten. Alle bewoners worden ongeveer 4 weken van tevoren hierover geïnformeerd via een bewonersbrief. Twee weken voor de werkzaamheden daadwerkelijk starten volgt er nog een brief.

Update 28/1: De opdracht is voorlopig gegund. De bezwaartermijn is ingegaan, deze eindigt medio februari.

Update 22/11: Het aanbestedingstraject is op 18 november gestart. Deze loopt tot medio januari.

Update 9/11: Het aanbestedingstraject start medio november.

Op dit moment zijn we samen met ingenieursbureau Sweco bezig met het maken van het bestek en de tekeningen en het voorbereiden van de aanbesteding.

Een aanbesteding is de procedure waarbij een opdrachtgever bekendmaakt dat hij een opdracht wil laten uitvoeren en bedrijven vraagt om een offerte in te dienen.
